GGU-CONSOLIDATE: Versuch 6 - Konsolidation (analytisch) mit Vertikaldränagen

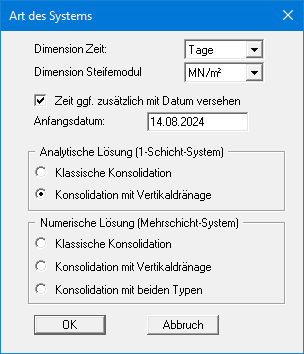

Wählen den Menüeintrag "Bearbeiten / Art der Konsolidation" und stellen Sie wie folgt ein:

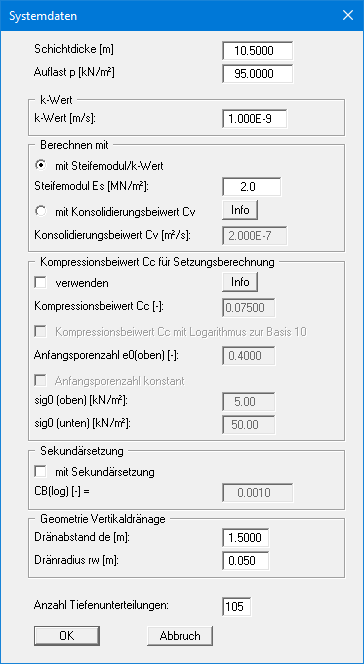

Die Berechnung der Konsolidation mit Vertikaldränagen erfolgt zunächst mit einem Ein-Schichten-System. Daher ist, wie in Versuch 1, eine Vereinfachung des tatsächlich vorhandenen Zwei-Schichten-Systems in ein System mit einer Schicht erforderlich. Wählen Sie den Menüeintrag "Bearbeiten / Systemdaten" und geben in Anlehnung an Versuch 1 die Werte der folgenden Dialogbox ein.
Lassen Sie anschließend das System berechnen. Bei einem Dränabstand von 1,5 m und einem Dränradius von 0,05 m beträgt die Liegezeit nun nur noch 50 Tage, bis 80 % der Setzungen eingetreten sind.
Der Auftraggeber ist immer noch nicht zufrieden. Also letzter Versuch !
